KỸ THUẬT THI CÔNG SÀN BÊ TÔNG HỘP: QUY TRÌNH VÀ NHỮNG LƯU Ý QUAN TRỌNG

KỸ THUẬT THI CÔNG SÀN BÊ TÔNG HỘP: QUY TRÌNH VÀ NHỮNG LƯU Ý QUAN TRỌNG

Sàn bê tông hộp là giải pháp kết cấu được sử dụng nhằm giảm trọng lượng bản sàn, tiết kiệm vật liệu và tạo không gian vượt nhịp hiệu quả. Tuy nhiên, để đảm bảo khả năng chịu lực, độ ổn định và chất lượng công trình, quá trình thi công sàn bê tông hộp cần được thực hiện đúng kỹ thuật và tuân thủ hồ sơ thiết kế.

Trong bài viết dưới đây, CMB GROUP chia sẻ quy trình thi công sàn bê tông hộp, những yêu cầu kỹ thuật và các vấn đề cần đặc biệt lưu ý tại công trường.

1. Sàn bê tông hộp là gì?

Sàn bê tông hộp là dạng sàn bê tông cốt thép trong đó các hộp rỗng được bố trí bên trong bản sàn theo hệ thống được tính toán từ trước. Phần hộp rỗng giúp loại bỏ một phần bê tông không thực sự cần thiết ở vùng giữa bản sàn, từ đó giảm trọng lượng bản thân của kết cấu.

Tùy thiết kế, vật liệu tạo hộp có thể sử dụng các loại hộp nhựa, hộp định hình hoặc vật liệu chuyên dụng khác.

So với sàn đặc truyền thống, sàn bê tông hộp có thể mang lại một số ưu điểm:

  • Giảm trọng lượng bản thân của sàn.
  • Giảm tải trọng truyền xuống hệ cột và móng.
  • Có khả năng đáp ứng yêu cầu vượt nhịp lớn.
  • Giảm lượng bê tông sử dụng trong một số trường hợp.
  • Tạo điều kiện bố trí không gian kiến trúc linh hoạt hơn.

Tuy nhiên, sàn bê tông hộp không phải công trình nào cũng có thể áp dụng. Phương án kết cấu phải được kỹ sư tính toán dựa trên nhịp, tải trọng, công năng và điều kiện thực tế của công trình.


2. Cấu tạo cơ bản của sàn bê tông hộp

Một hệ sàn bê tông hộp thường bao gồm các thành phần chính:

Hệ cốp pha: tạo hình và nâng đỡ toàn bộ hệ sàn trong quá trình thi công.

Hệ cốt thép: được bố trí theo bản vẽ kết cấu, đảm nhiệm khả năng chịu lực và kiểm soát biến dạng của sàn.

Hộp rỗng: được đặt giữa các lớp cốt thép theo đúng vị trí và khoảng cách thiết kế.

Bê tông: bao quanh hệ hộp và cốt thép, tạo thành kết cấu sàn hoàn chỉnh sau khi đông cứng.

Việc bố trí hộp rỗng phải đặc biệt chính xác. Không được tự ý thay đổi kích thước hộp, khoảng cách giữa các hộp hoặc vị trí hộp nếu chưa có sự thống nhất với đơn vị thiết kế kết cấu.

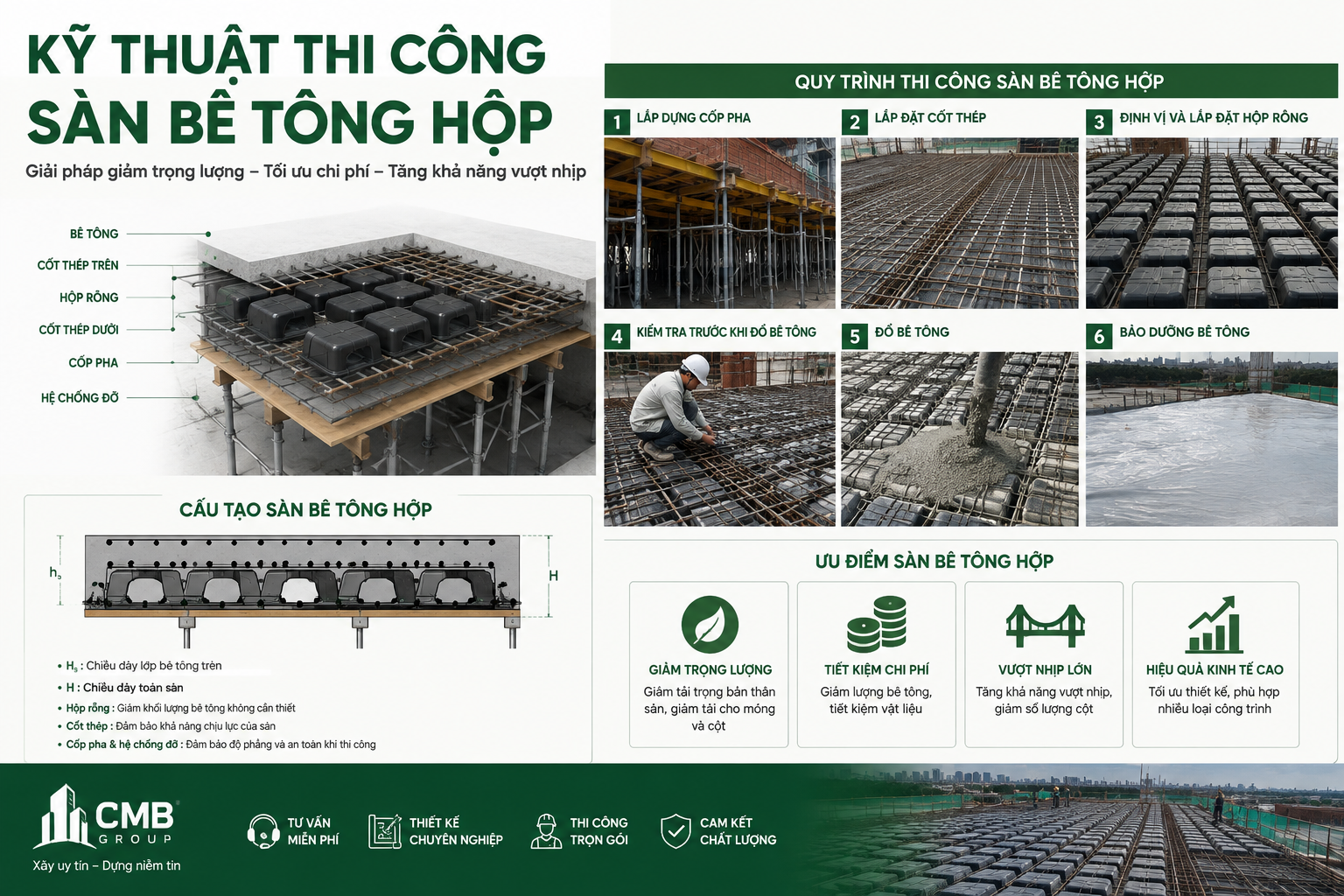

3. Quy trình thi công sàn bê tông hộp

Bước 1: Chuẩn bị mặt bằng và vật tư

Trước khi thi công cần kiểm tra:

  • Hồ sơ thiết kế kết cấu.
  • Bản vẽ bố trí hộp rỗng.
  • Chủng loại và kích thước hộp.
  • Cốt thép.
  • Cốp pha và hệ chống đỡ.
  • Máy móc, thiết bị thi công.
  • Hệ thống điện, nước phục vụ thi công.

Các vật liệu đưa vào công trường cần được kiểm tra về số lượng, chủng loại và tình trạng thực tế.

Đặc biệt, hộp rỗng không được bị biến dạng, nứt vỡ hoặc hư hỏng nghiêm trọng trước khi đưa vào lắp đặt.


Bước 2: Lắp dựng hệ cốp pha và hệ chống đỡ

Hệ cốp pha phải được lắp dựng chắc chắn, đúng cao độ và đảm bảo khả năng chịu tải trong suốt quá trình thi công.

Cần kiểm tra:

  • Cao độ đáy sàn.
  • Độ phẳng của cốp pha.
  • Khoảng cách và khả năng chịu lực của hệ chống.
  • Độ ổn định của hệ giằng.
  • Các vị trí giao với dầm, cột và vách.

Đây là công đoạn rất quan trọng bởi trong quá trình đổ bê tông, tải trọng tác dụng lên hệ cốp pha và chống đỡ tăng đáng kể.


4. Lắp đặt cốt thép sàn

Sau khi cốp pha đạt yêu cầu, tiến hành gia công và lắp đặt cốt thép theo bản vẽ.

Cốt thép phải đảm bảo:

  • Đúng đường kính.
  • Đúng số lượng.
  • Đúng khoảng cách.
  • Đúng vị trí.
  • Đảm bảo lớp bê tông bảo vệ.
  • Liên kết chắc chắn, hạn chế xê dịch trong quá trình đổ bê tông.

Tại các khu vực quanh cột, dầm, lỗ mở hoặc vị trí chịu lực lớn, cốt thép thường có cấu tạo đặc biệt. Vì vậy, công nhân không được tự ý cắt, dịch chuyển hoặc bỏ thép theo thiết kế.


5. Định vị và lắp đặt hộp rỗng

Đây là một trong những công đoạn quan trọng nhất khi thi công sàn bê tông hộp.

Các hộp rỗng được đặt theo sơ đồ bố trí trong bản vẽ. Khoảng cách giữa các hộp phải được kiểm soát chính xác để đảm bảo kích thước các dải bê tông và hệ thống cốt thép theo thiết kế.

Khi lắp đặt cần chú ý:

  • Xác định đúng vị trí hộp.
  • Kiểm tra khoảng cách giữa các hộp.
  • Đảm bảo hộp không bị xê dịch.
  • Không để hộp chạm trực tiếp vào cốt thép theo cấu tạo không được phép.
  • Bố trí đúng các khu vực đặc bê tông quanh cột, dầm và lỗ mở.
  • Kiểm tra cao độ của hộp trước khi đổ bê tông.

Không nên chỉ dựa vào kinh nghiệm của công nhân để bố trí hộp. Tất cả vị trí cần căn cứ vào bản vẽ thiết kế.


6. Kiểm tra trước khi đổ bê tông

Trước khi tiến hành đổ bê tông, cần nghiệm thu toàn bộ hệ thống.

Một số nội dung cần kiểm tra gồm:

Hạng mục Nội dung kiểm tra
Cốp pha Cao độ, kích thước, độ ổn định
Hệ chống Độ chắc chắn, khả năng chịu tải
Cốt thép Đường kính, số lượng, vị trí
Hộp rỗng Kích thước, khoảng cách, cao độ
Lớp bảo vệ Đảm bảo theo thiết kế
Lỗ mở Đúng vị trí và kích thước
Điện nước Không ảnh hưởng đến kết cấu
Vệ sinh Loại bỏ rác, vật liệu thừa

Chỉ nên tiến hành đổ bê tông sau khi các hạng mục liên quan đã được kiểm tra và nghiệm thu theo quy trình của công trình.


7. Kỹ thuật đổ bê tông sàn bê tông hộp

Khi đổ bê tông sàn hộp, cần kiểm soát tốc độ và vị trí đổ để hạn chế hiện tượng hộp bị nổi hoặc dịch chuyển.

Bê tông cần được phân phối tương đối đều trên mặt sàn. Không nên tập trung lượng bê tông quá lớn tại một vị trí trong thời gian ngắn.

Trong quá trình đổ cần:

  • Theo dõi sự ổn định của hộp.
  • Kiểm soát cao độ mặt sàn.
  • Đầm bê tông đúng kỹ thuật.
  • Tránh làm xê dịch cốt thép và hộp rỗng.
  • Kiểm tra các vị trí xung quanh cột, dầm và lỗ mở.

Đặc biệt, việc sử dụng đầm dùi phải phù hợp với cấu tạo sàn và vị trí thực tế để bê tông được lèn chặt nhưng không gây ảnh hưởng đến hộp rỗng.


8. Bảo dưỡng bê tông sau khi đổ

Sau khi hoàn thành công tác đổ bê tông, cần thực hiện bảo dưỡng bê tông đúng quy trình.

Mục tiêu là hạn chế mất nước quá nhanh và tạo điều kiện thuận lợi cho quá trình phát triển cường độ của bê tông.

Tùy điều kiện thời tiết và yêu cầu kỹ thuật, có thể thực hiện các biện pháp bảo dưỡng phù hợp như:

  • Che phủ bề mặt.
  • Giữ ẩm bề mặt bê tông.
  • Hạn chế tác động trực tiếp của nắng và gió.
  • Kiểm soát việc đi lại, tập kết vật liệu trên sàn.

Không nên tháo hệ chống đỡ hoặc đưa tải trọng lớn lên sàn khi bê tông chưa đạt điều kiện theo thiết kế và quy định thi công.


9. Những lỗi thường gặp khi thi công sàn bê tông hộp

Một số sai sót có thể ảnh hưởng đến chất lượng sàn gồm:

Hộp rỗng bị xê dịch

Nếu hệ hộp không được cố định tốt, trong quá trình đổ bê tông có thể xảy ra hiện tượng nổi hoặc lệch vị trí.

Bố trí hộp sai khoảng cách

Khoảng cách hộp thay đổi so với thiết kế có thể làm thay đổi cấu tạo vùng bê tông và ảnh hưởng đến khả năng làm việc của sàn.

Thiếu hoặc sai vị trí cốt thép

Đây là lỗi nghiêm trọng vì cốt thép là bộ phận quan trọng trong khả năng chịu lực của kết cấu.

Đầm bê tông không đúng kỹ thuật

Đầm không đủ có thể tạo ra rỗng, thiếu độ đặc chắc; trong khi thao tác không phù hợp tại khu vực hộp có thể gây xê dịch hệ hộp.

Tập kết vật liệu quá sớm

Việc đưa vật liệu, thiết bị hoặc tải trọng lớn lên sàn khi bê tông chưa đạt cường độ yêu cầu có thể gây ảnh hưởng đến kết cấu.


10. Những lưu ý quan trọng khi thi công sàn bê tông hộp

Để đảm bảo chất lượng công trình, chủ đầu tư và đơn vị thi công cần đặc biệt lưu ý:

Một là, phải có thiết kế kết cấu phù hợp.
Không nên lựa chọn sàn bê tông hộp chỉ vì mục tiêu giảm lượng bê tông mà không đánh giá tổng thể hệ kết cấu.

Hai là, kiểm soát vật liệu đầu vào.
Hộp rỗng, cốt thép, bê tông và các vật liệu liên quan cần đáp ứng yêu cầu của hồ sơ thiết kế.

Ba là, kiểm soát vị trí hộp trong suốt quá trình thi công.
Đây là yếu tố ảnh hưởng trực tiếp đến cấu tạo và hình học của sàn.

Bốn là, nghiệm thu trước khi đổ bê tông.
Cần kiểm tra cốt thép, cốp pha, hệ chống, hộp rỗng và các chi tiết liên quan.

Năm là, kiểm soát quá trình đổ và đầm bê tông.
Đảm bảo bê tông được phân phối và đầm phù hợp, hạn chế tối đa hiện tượng xê dịch hộp.


Kết luận

Thi công sàn bê tông hộp là giải pháp kết cấu mang lại nhiều lợi ích trong những công trình phù hợp, đặc biệt khi cần giảm tải trọng bản thân hoặc đáp ứng yêu cầu về không gian và nhịp sàn.

Tuy nhiên, đây là hệ kết cấu đòi hỏi thiết kế chính xác và thi công nghiêm ngặt. Từ công tác cốp pha, cốt thép, định vị hộp rỗng đến đổ và bảo dưỡng bê tông đều cần được kiểm soát theo hồ sơ thiết kế và quy trình kỹ thuật.

Nếu bạn đang chuẩn bị xây dựng và muốn lựa chọn sàn bê tông hộp hay sàn bê tông đặc, cần đánh giá dựa trên quy mô, nhịp, tải trọng, công năng và phương án kết cấu tổng thể thay vì chỉ so sánh chi phí vật liệu.

CMB GROUP – Đồng hành cùng khách hàng trong giải pháp thiết kế và thi công xây dựng, hướng đến chất lượng và độ bền cho từng công trình.
